Tin hot
04/01/2024 01:27Xem xét trách nhiệm để đường sắt Nhổn - ga Hà Nội đội vốn, chậm tiến độ

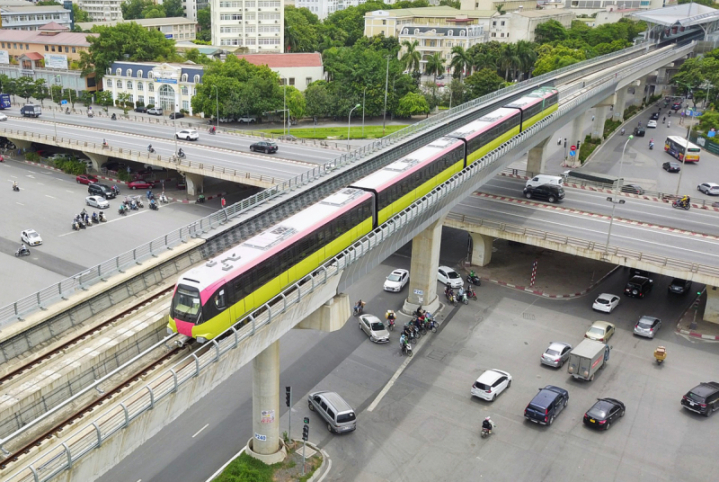

Thanh tra TP Hà Nội vừa công bố kết luận thanh tra một số nội dung tại dự án đầu tư xây dựng tuyến đường sắt đô thị thí điểm đoạn Nhổn - ga Hà Nội.
Theo kết luận thanh tra, năm 2009, thời điểm khởi công dự án, TP Hà Nội dự kiến khai thác thương mại tuyến đường sắt đô thị Nhổn - ga Hà Nội vào năm 2015. Thời điểm đó, dự án có tổng mức đầu tư là 783 triệu Euro (vốn vay 653 triệu Euro, đối ứng 130 triệu Euro).
Đến năm 2014, dự án được điều chỉnh tổng mức đầu tư lên 1,176 tỷ Euro (vốn vay là 957,99 triệu Euro, đối ứng 218 triệu Euro). Tháng 5/2023, dự án tiếp tục được điều chỉnh tổng mức đầu tư lên khoảng 1,3 tỷ Euro; thời gian thực hiện dự án từ năm 2009 đến 2027.
Về tiến độ giải phóng mặt bằng để thực hiện dự án, Thanh tra TP Hà Nội cho rằng, các quận Cầu Giấy, Bắc Từ Liêm, Ba Đình, Đống Đa, Hoàn Kiếm đã thực hiện theo chỉ đạo của TP, nhưng còn chậm so với yêu cầu.
Cụ thể, trong giai đoạn từ năm 2012 đến 2013, UBND các quận Đống Đa, Hoàn Kiếm, Ba Đình ban hành các thông báo thu hồi đất để thực hiện dự án, nhưng đến giai đoạn 2019 - 2022 các quận này mới giải phóng xong mặt bằng.
Theo kết luận thanh tra, các quận trên chưa thực hiện đúng tiến độ giải phóng mặt bằng như chỉ đạo của UBND TP Hà Nội là xong trước tháng 6/2015. “Trách nhiệm thuộc UBND các quận Ba Đình, Hoàn Kiếm, Đống Đa và các đơn vị có liên quan trong công tác giải phóng mặt bằng thực hiện dự án qua từng thời kỳ”, kết luận Thanh tra TP Hà Nội nêu.
Ngoài ra, Thanh tra TP Hà Nội cho rằng, việc chậm bàn giao mặt bằng cho nhà thầu dẫn đến dự án bị kéo dài, làm tăng chi phí thực hiện dự án. Ban cán sự Đảng UBND TP Hà Nội đã báo cáo sự việc ra Thường trực, Thường vụ, Ban chấp hành Đảng bộ TP xem xét báo cáo Thủ tướng Chính phủ.
Việc chậm tiến độ và phải điều chỉnh thời gian thực hiện dự án có nguyên nhân do công tác giải phóng mặt bằng và di dời hạ tầng kỹ thuật còn chậm trễ; năng lực thực hiện dự án của chủ đầu tư và sự phối hợp giữa tư vấn, chủ đầu tư và các sở ngành TP còn nhiều hạn chế; ảnh hưởng của COVID-19. Thanh tra TP Hà Nội cho rằng, trách nhiệm của vấn đề trên thuộc lãnh đạo Ban quản lý đường sắt đô thị Hà Nội qua từng thời kỳ từ 2013-2022.
Thanh tra TP Hà Nội đề nghị UBND TP Hà Nội giao Sở Nội vụ xem xét trách nhiệm của các tổ chức và cá nhân để xảy ra các tồn tại nêu trên; đồng thời tham mưu cho UBND TP Hà Nội xử lý theo quy định.
- Nhu cầu sở hữu ô tô vẫn tăng bất chấp nhiều biến động (13/07/26 21:30)
- Khu du lịch Trung Quốc tuyển 'người ngắm mây', trả lương hơn 230 triệu đồng/tháng (13/07/26 21:16)
- 'Ca thần' của Tứ đại thiên vương: Nổi tiếng chiều vợ, U70 vẫn chạy show trả nợ (13/07/26 21:02)
- Nàng KOL triệu người theo dõi: 'Tu tập sẽ kiếm tiền gấp 10 lần' (13/07/26 20:40)
- Giảm 50% phí trước bạ với ô tô và 100% với xe máy nếu nộp qua điện tử (13/07/26 20:39)
- Petrovietnam và NSRP giữ vững chuỗi cung ứng năng lượng trước biến động Trung Đông (13/07/26 20:35)
- Vì sao người Mỹ có những suất ăn 'siêu to khổng lồ'? (13/07/26 20:20)
- Người dùng xe điện châu Âu di chuyển ngày càng thuận tiện (13/07/26 19:41)
- Bất động sản công nghiệp bứt tốc nhờ làn sóng FDI mới (13/07/26 19:20)
- Trẻ dưới 6 tuổi được khám sức khỏe miễn phí (13/07/26 19:17)
